加藤運輸有限会社物流倉庫新築工事
工事概要
工事名称 | 加藤運輸有限会社物流倉庫新築工事 |
建築主 | 加藤運輸有限会社 |
工事場所 | 埼玉県吉川市 |
工事期間 | 2020年1月15日~2021年6月30日 (準備工事:2019年12月16日~2020年1月15日) |
用途・構造 | 物流倉庫 鉄骨造地上2階建て |
お問い合わせ | 工事事務所 電話:048-940-1109 ※お掛け間違いのないようお願い致します |
月間工程表
工事状況

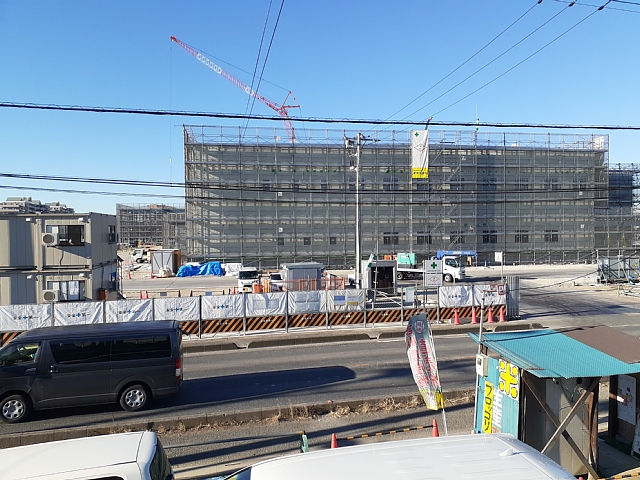

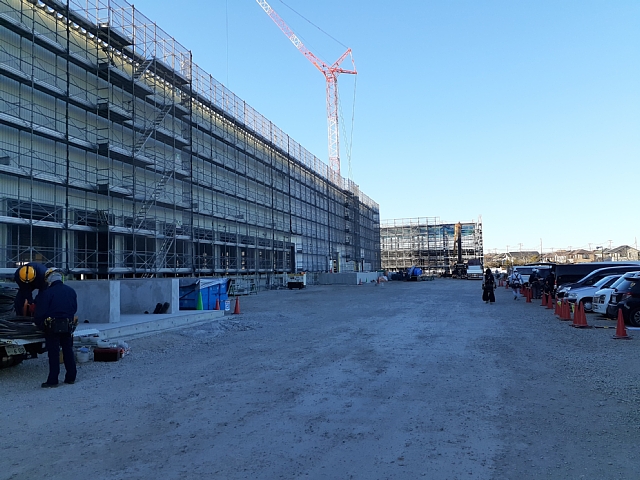

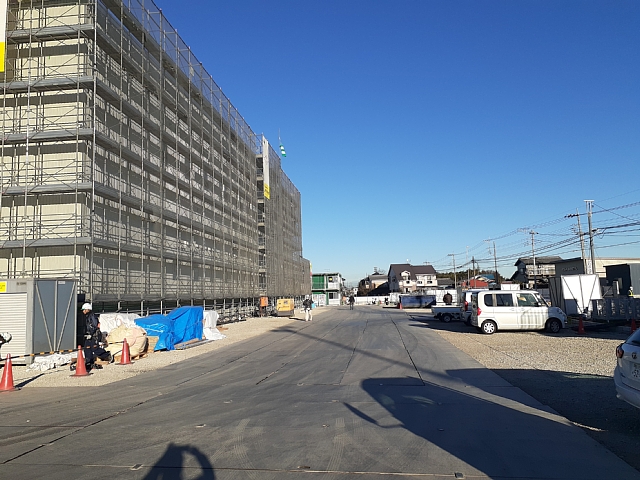

2020年12月21日

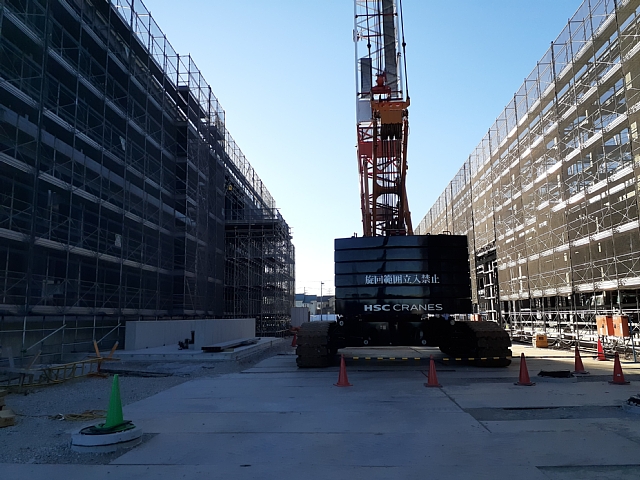

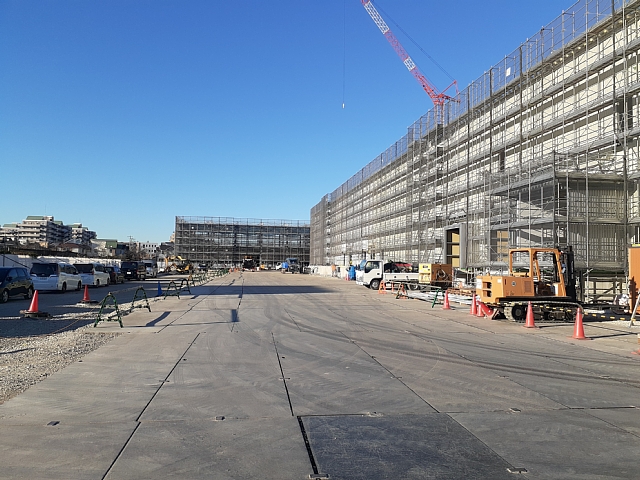

全景

東側

西側

南側

北側

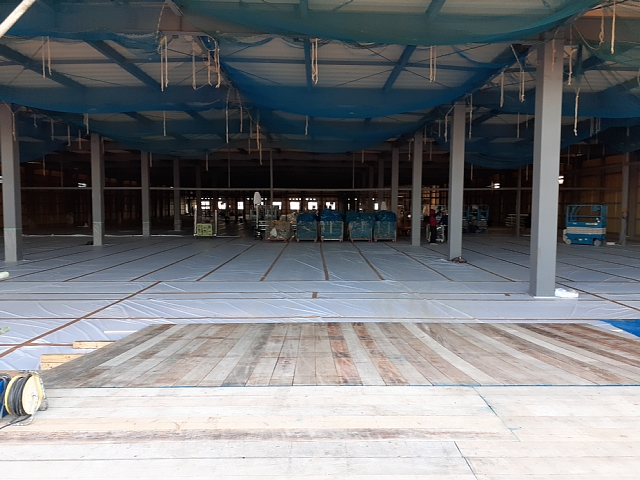

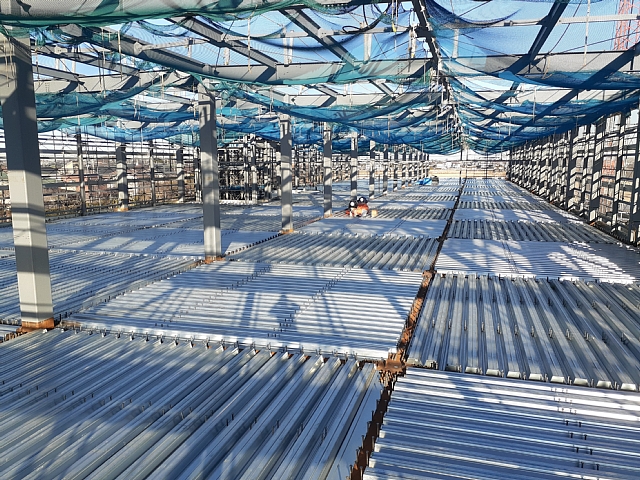

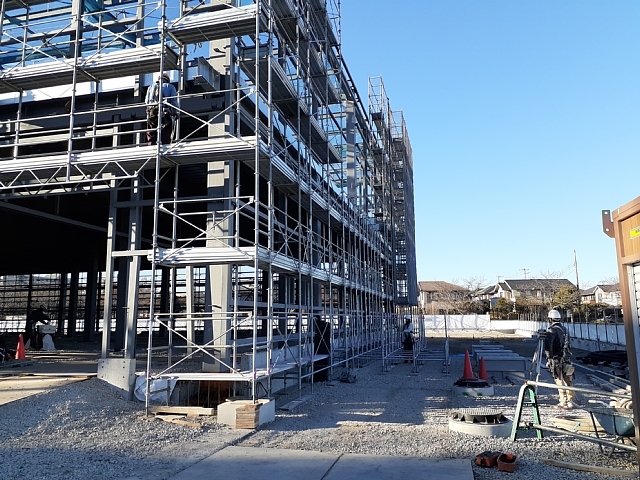

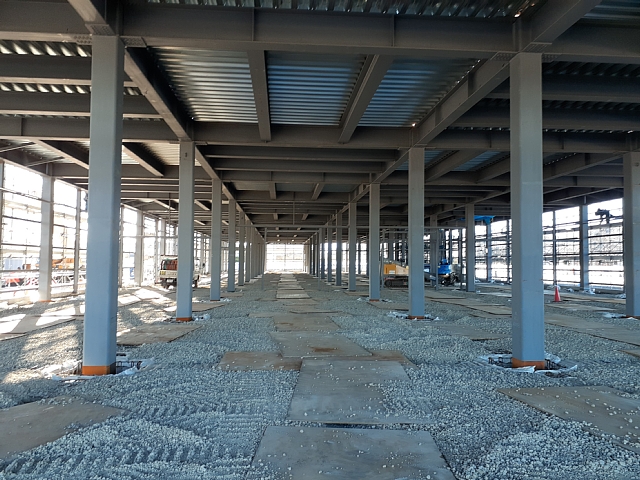

東棟2階施工状況

西棟外部足場架け

西棟1階施工状況

西棟2階施工状況

2020年11月25日

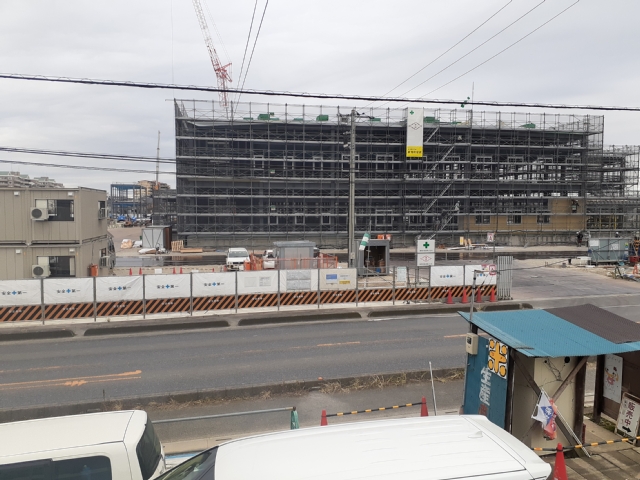

全景

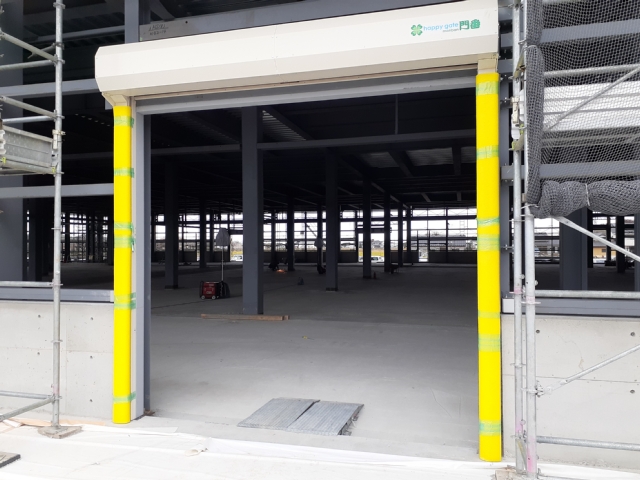

東棟 シャッター取付状況

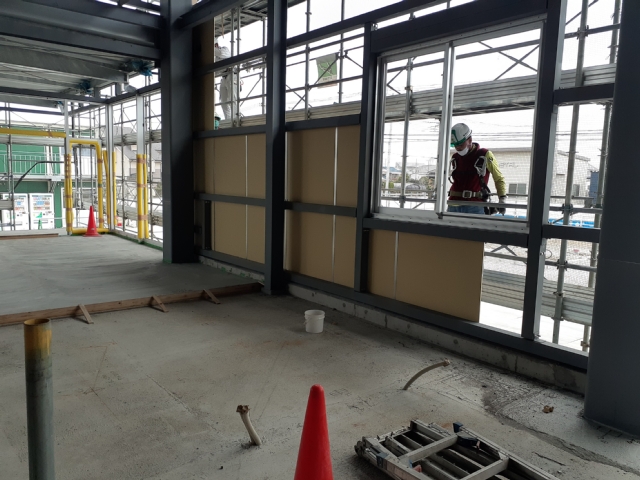

東棟 外壁工事施工状況

東棟 1階ピット配管施工状況

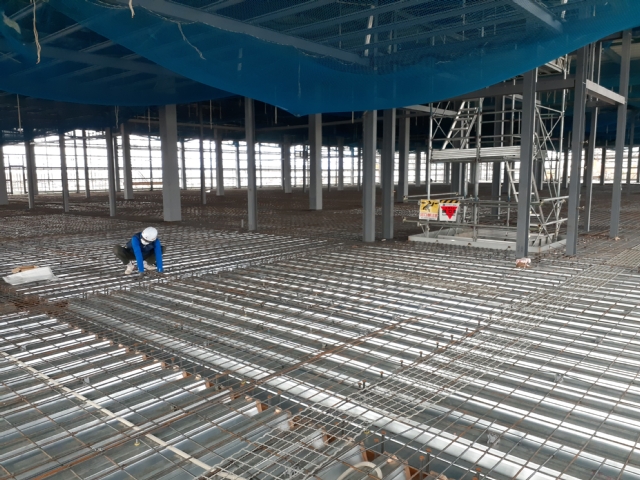

東棟 2階デッキ配筋施工状況

西棟 鉄骨建て方状況

2020年10月31日

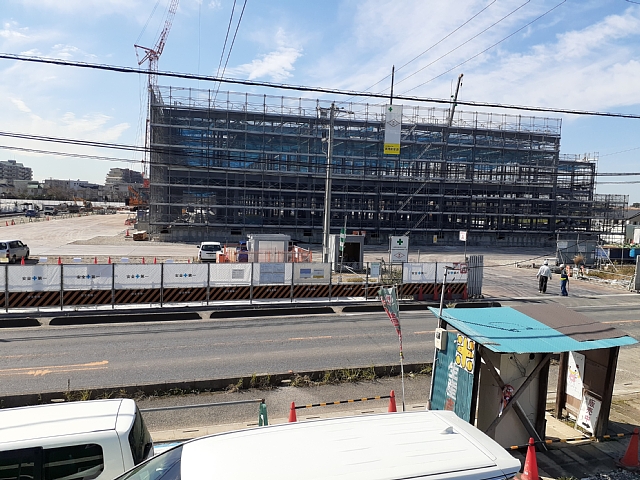

全景

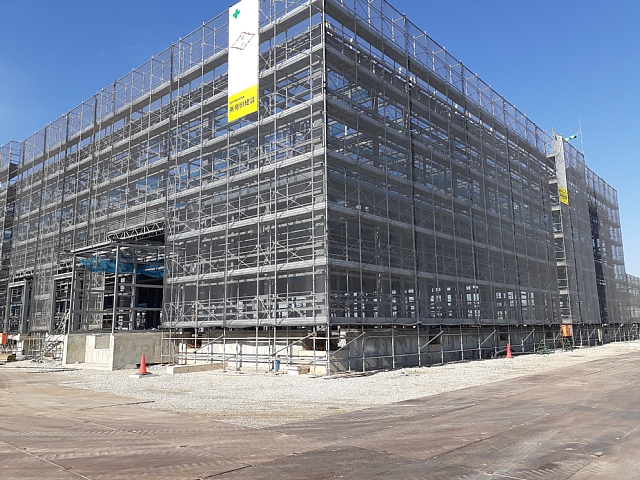

東棟 鉄骨建方状況

東棟 1階施工状況

東棟 2階施工状況

東棟 全景

西棟 全景

貯留槽 施工状況

2020年9月28日

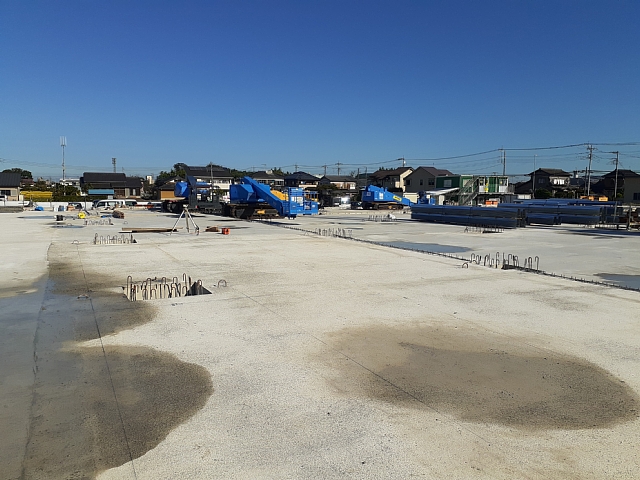

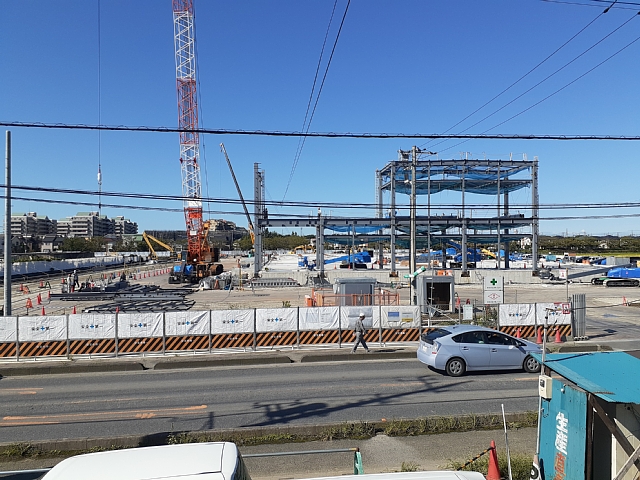

全景

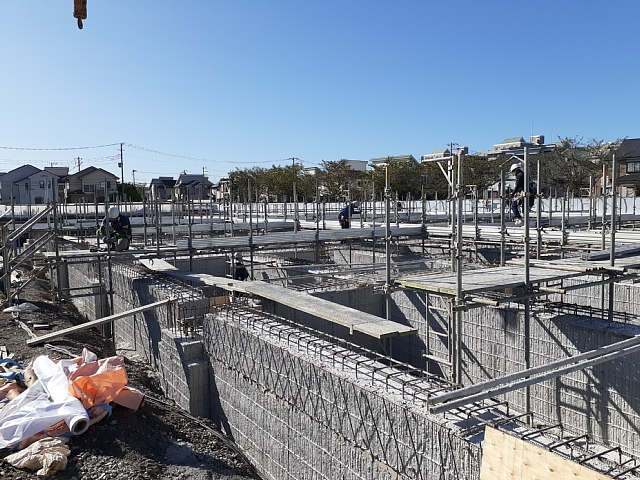

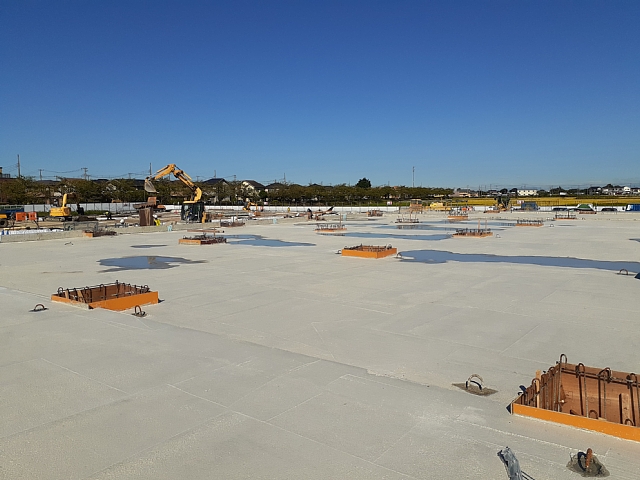

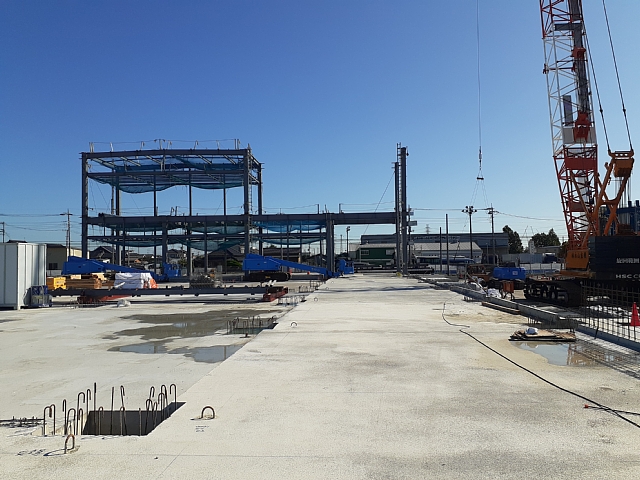

東棟 1~2工区施工状況

東棟 3工区施工状況

東棟 5工区施工状況

西棟 1工区施工状況

西棟 2工区施工状況

西棟 3工区施工状況

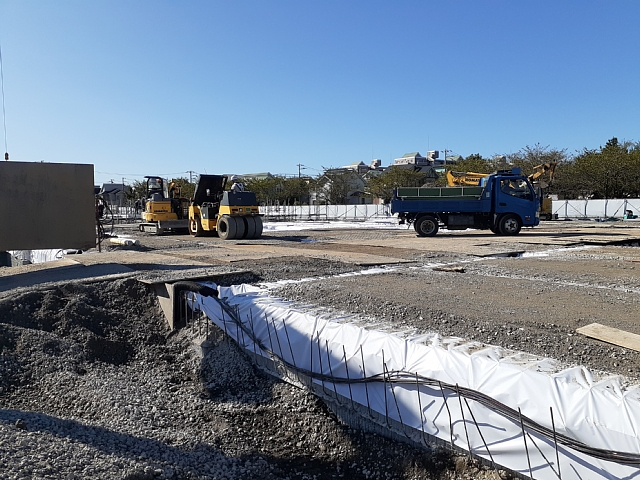

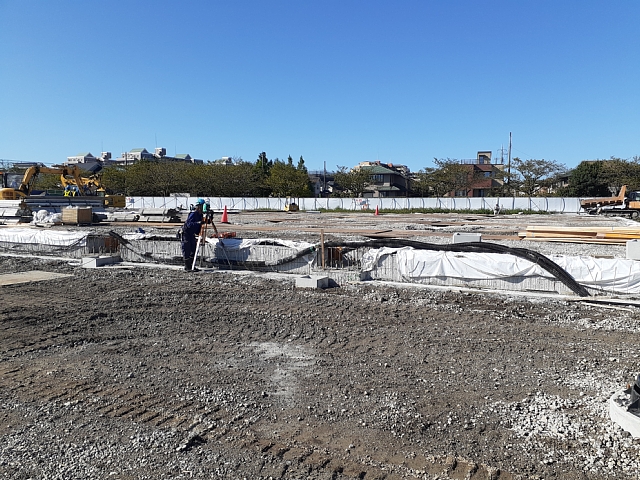

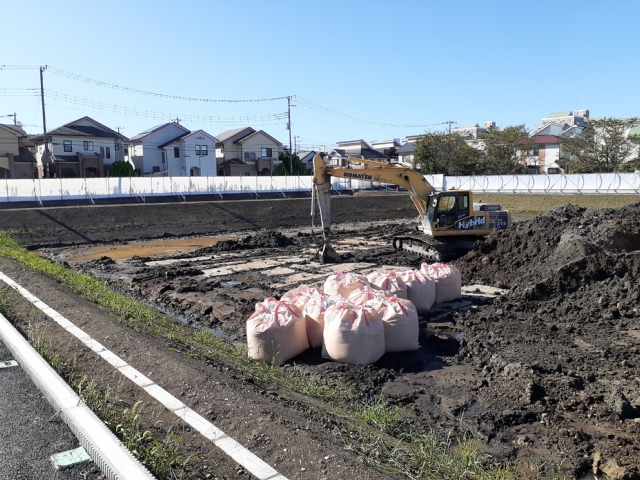

貯留槽掘削状況

2020年8月26日

全景

東棟 1工区施工状況

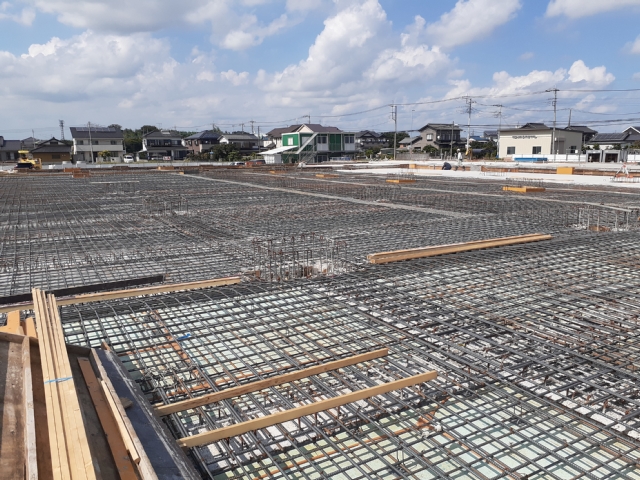

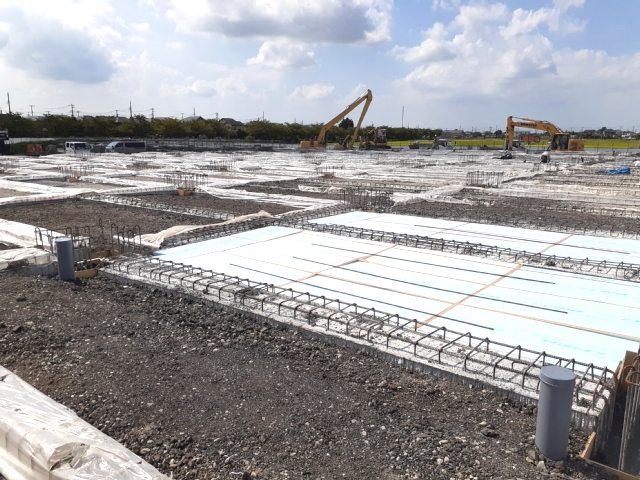

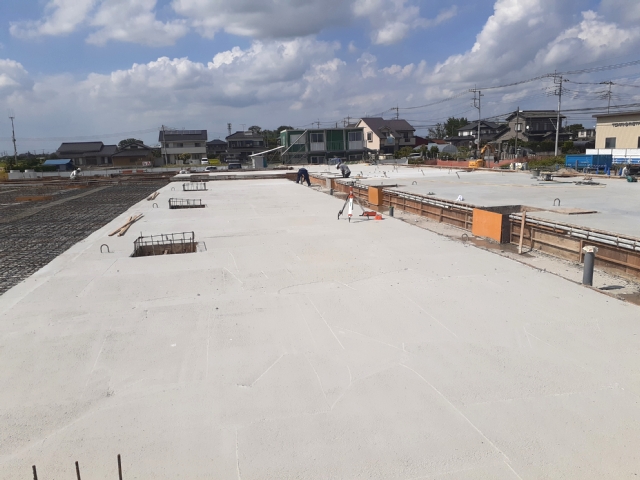

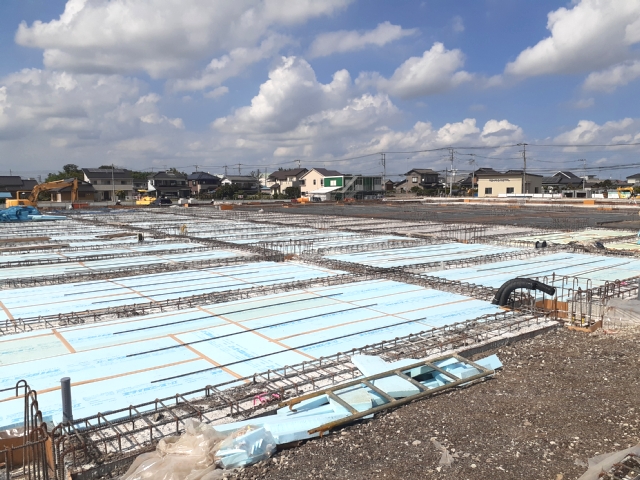

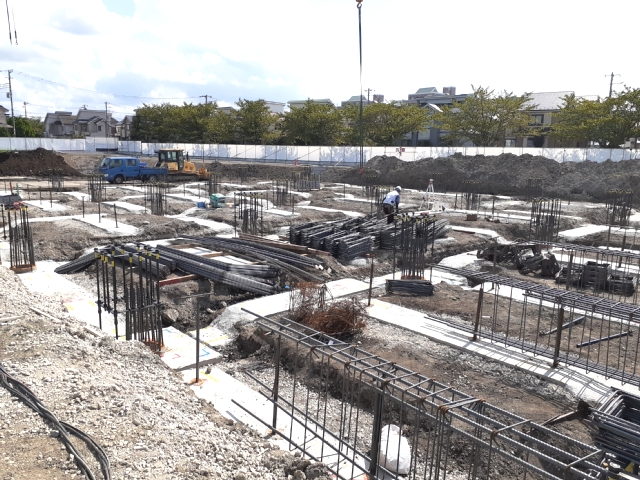

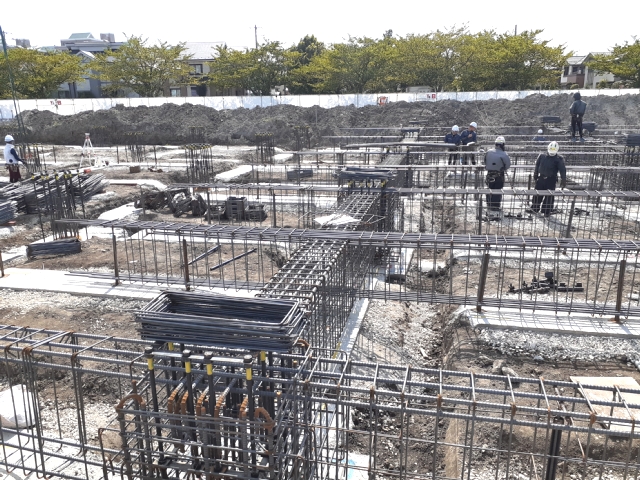

東棟 2工区配筋状況

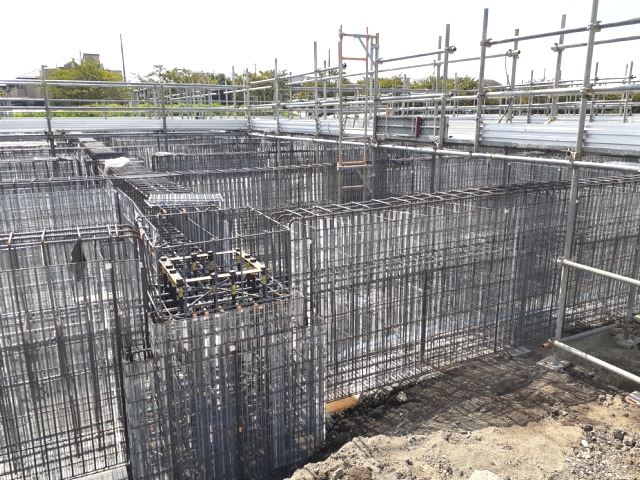

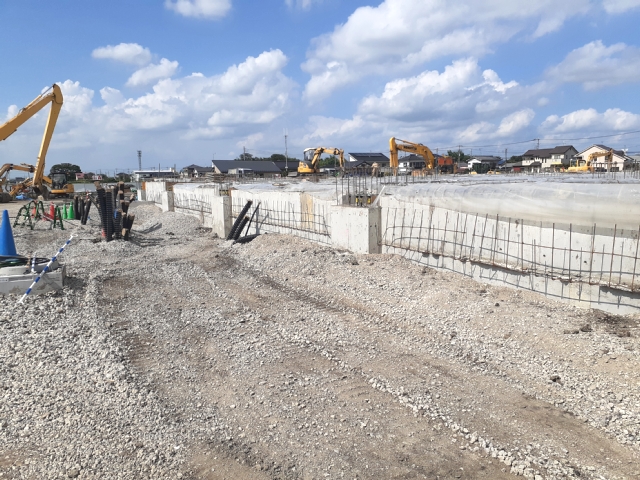

東棟 3工区施工状況

東棟 4工区施工状況

東棟 5工区型枠解体状況

西棟 1工区ラス型枠状況

西棟 2工区配筋状況

西棟 3工区施工状況

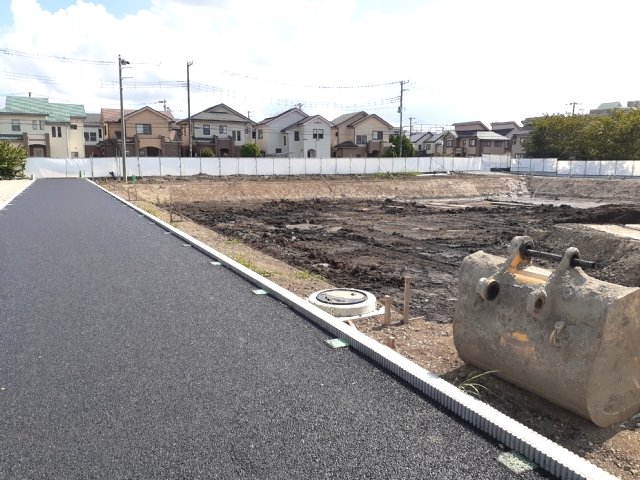

貯留槽掘削状況

2020年8月3日

全景

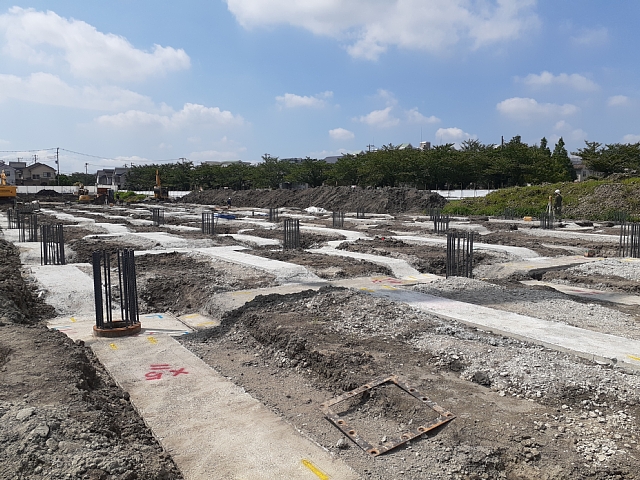

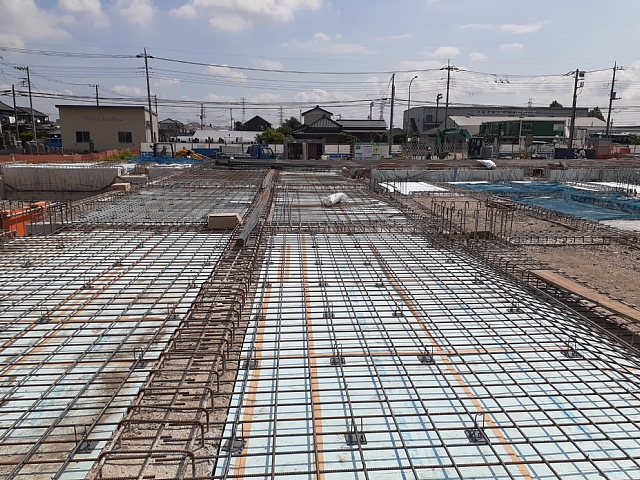

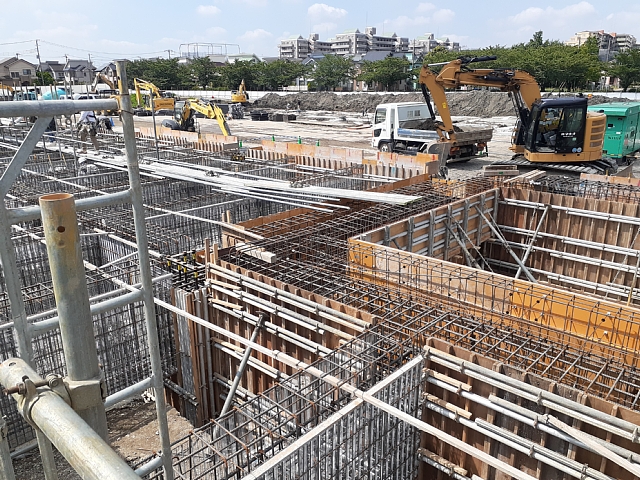

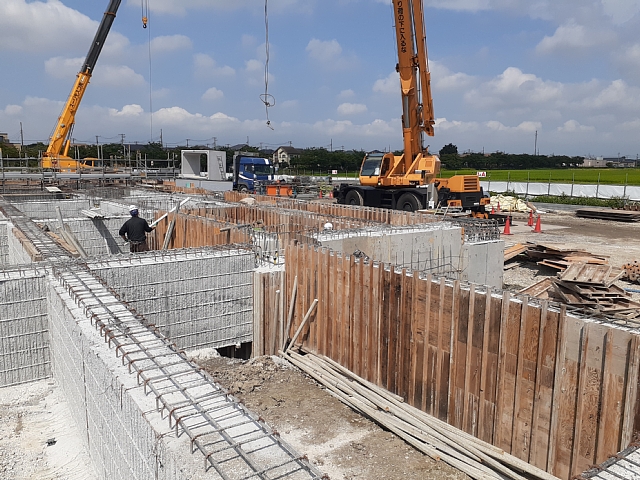

1工区土間配筋工事

4工区型枠解体状況

5工区施工状況

西棟施工状況

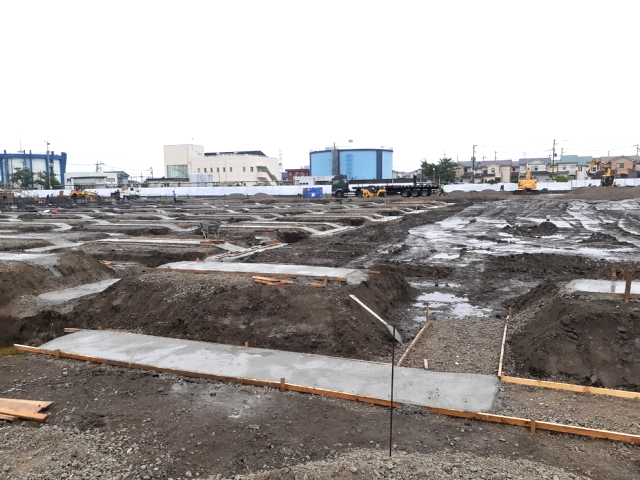

2020年6月29日
全景

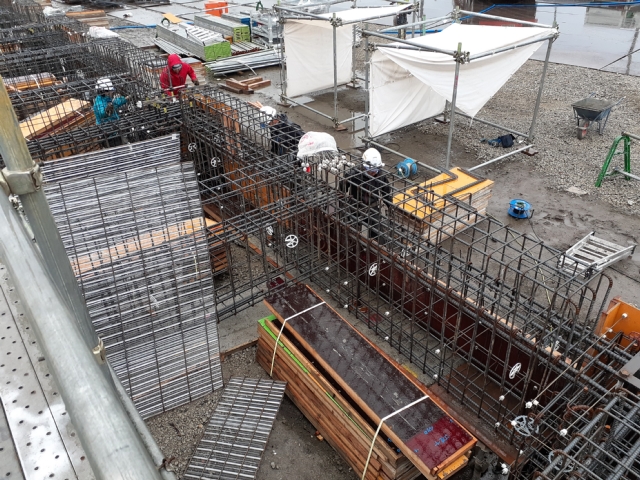

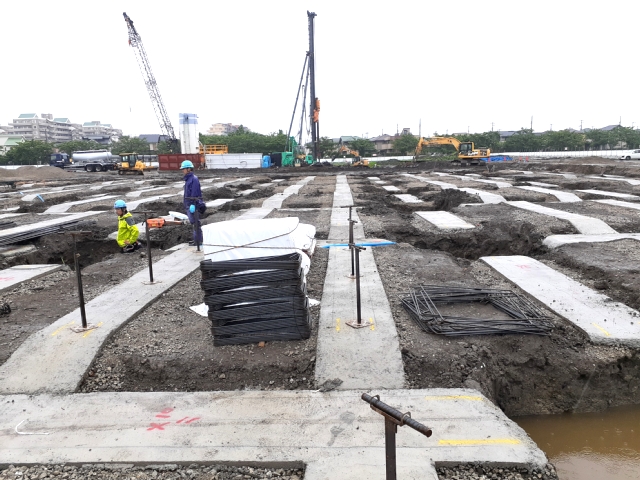

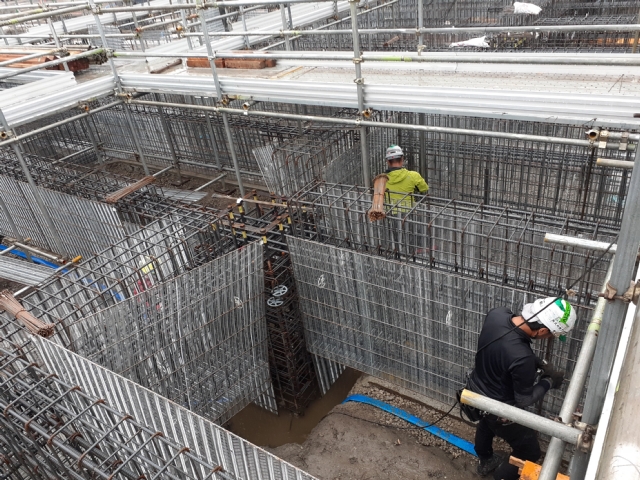

1工区型枠工事

1工区ラス型枠工事

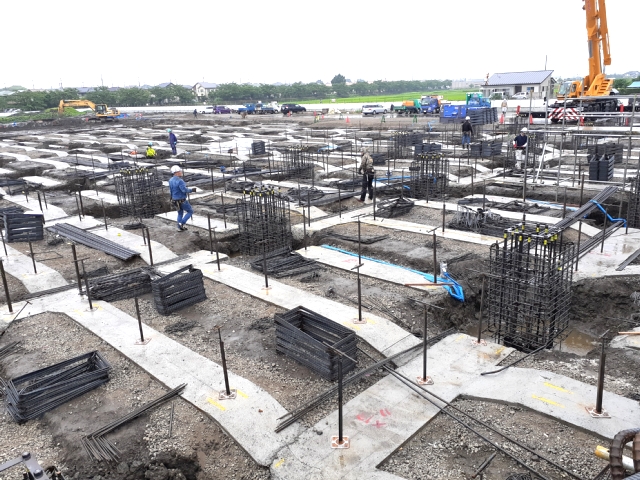

2工区基礎配筋工事

3工区施工状況

4~5工区施工状況

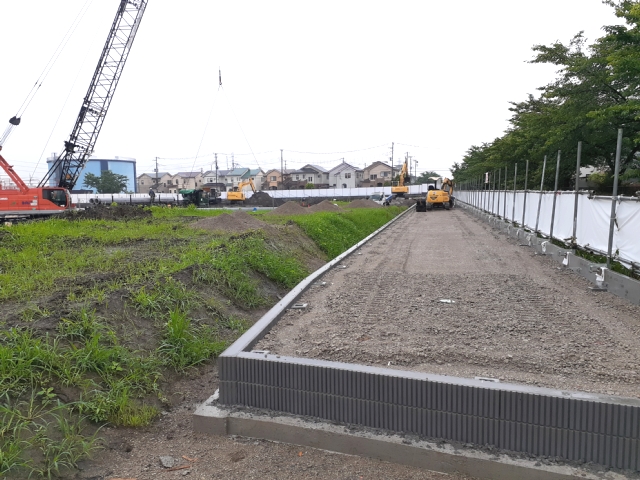

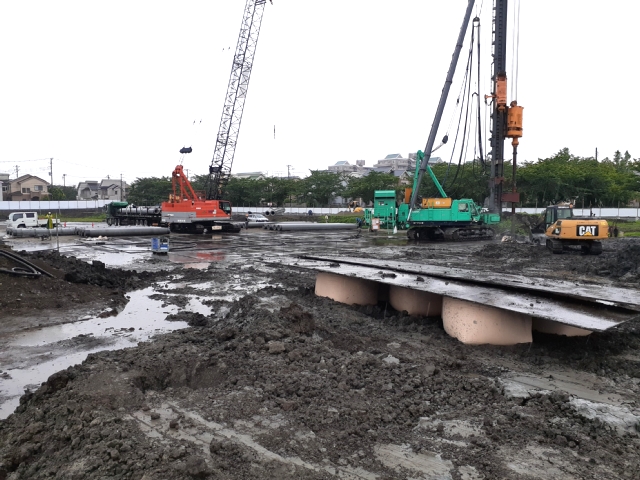

西棟杭施工状況

西側県水用地施工状況

2020年5月26日

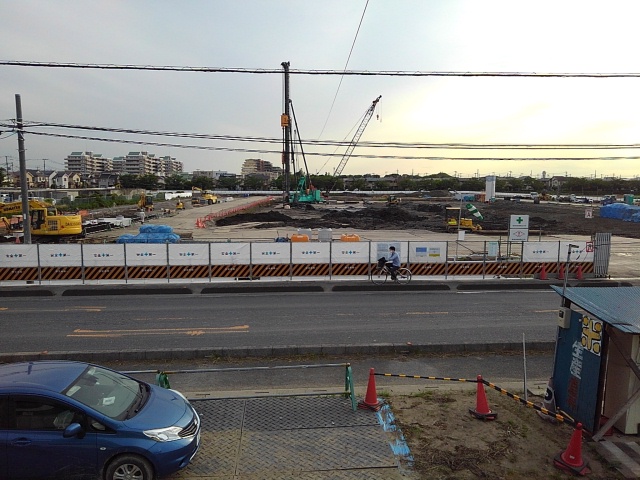

全景

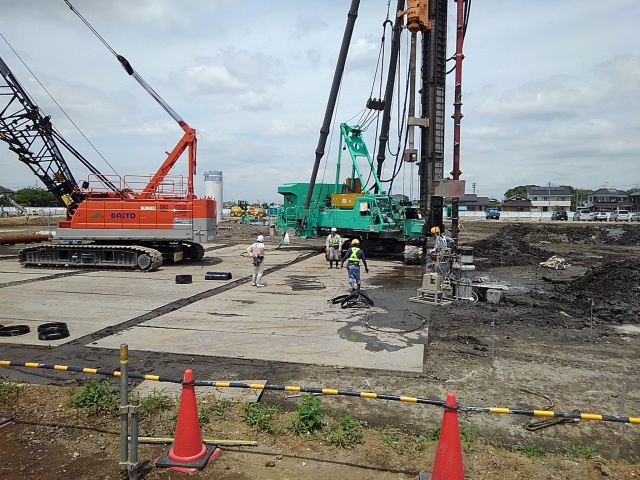

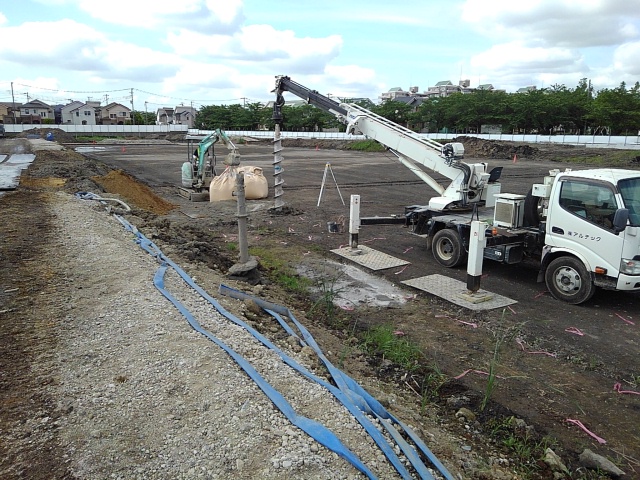

東棟杭工事

付帯設備柱状改良

南側防火水槽

東側施工状況

2020年4月28日

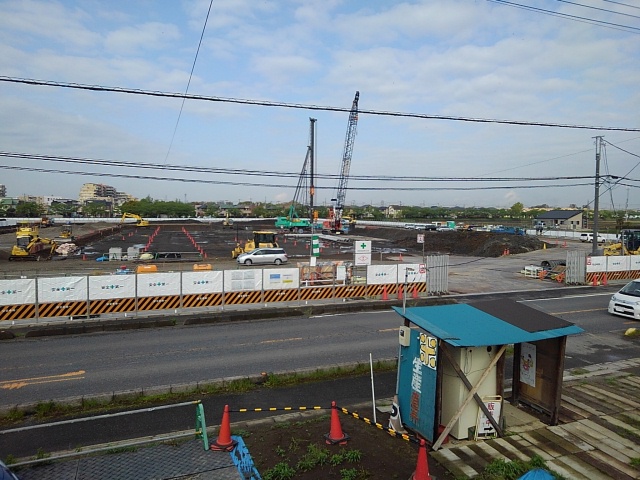

全景

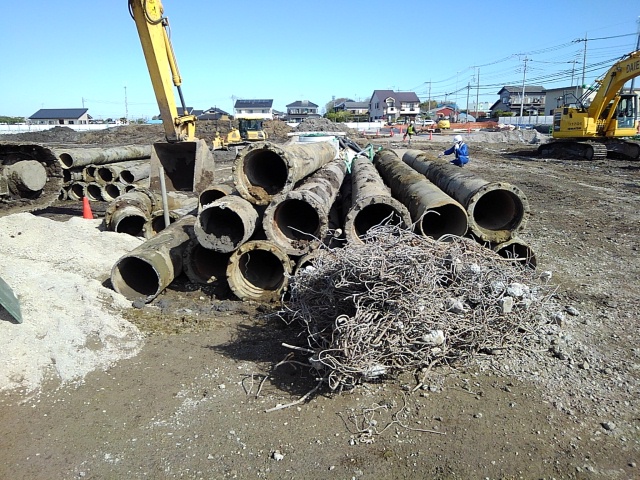

既設配管撤去状況

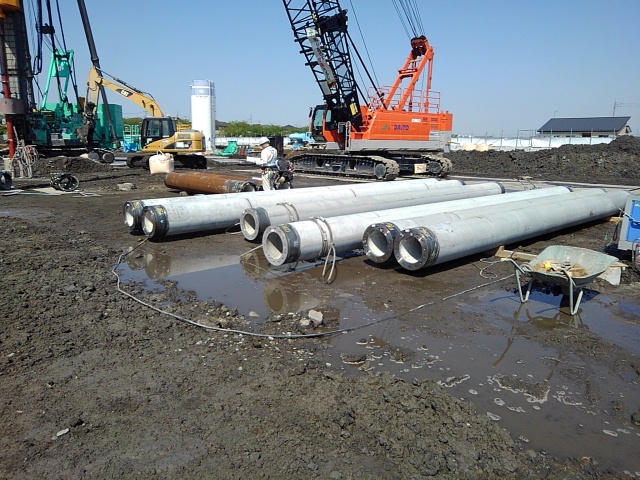

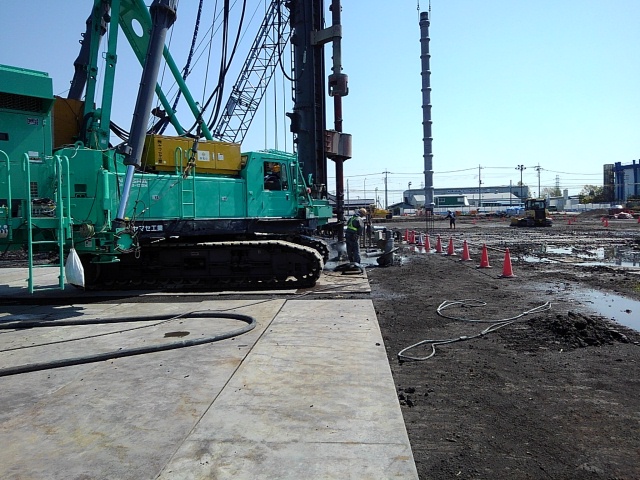

杭工事状況

杭工事状況

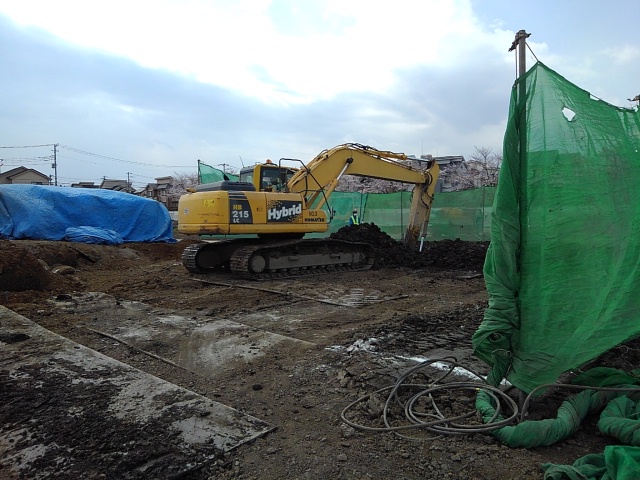

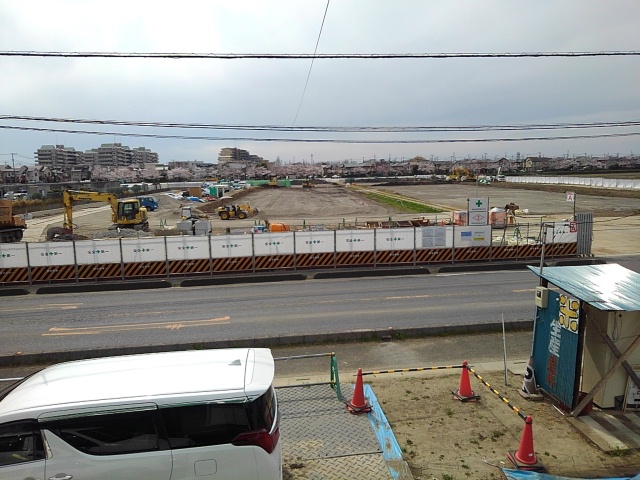

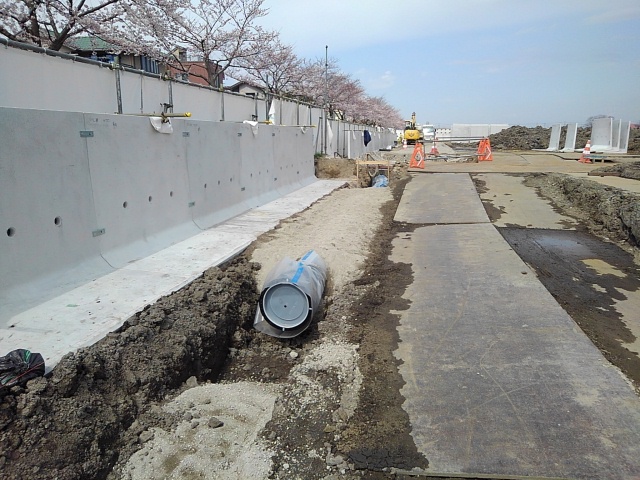

2020年3月26日
全景

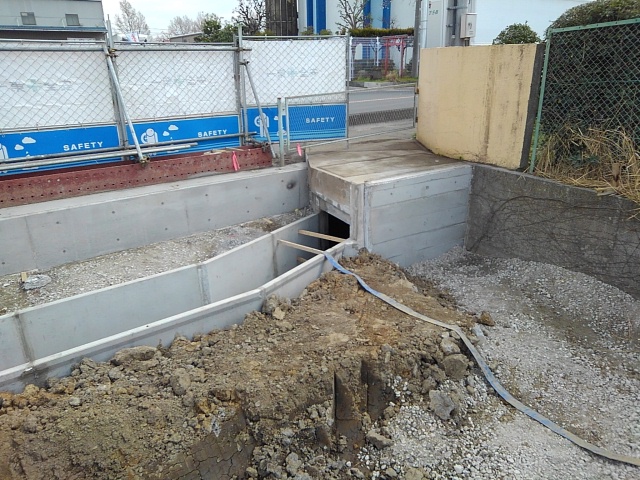

東側用水工事状況

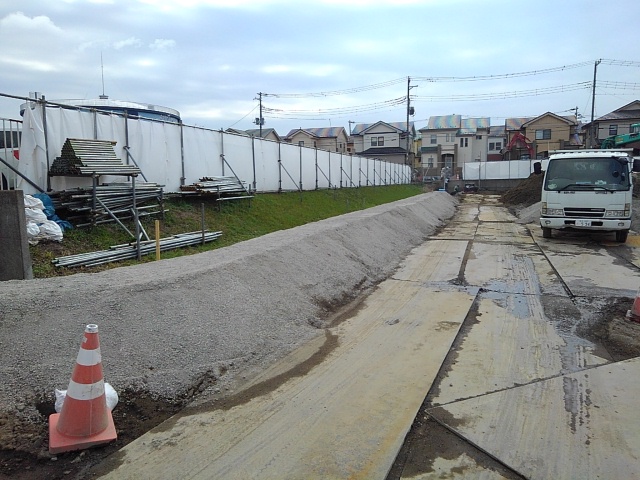

南側県水工事状況

西側県水工事状況

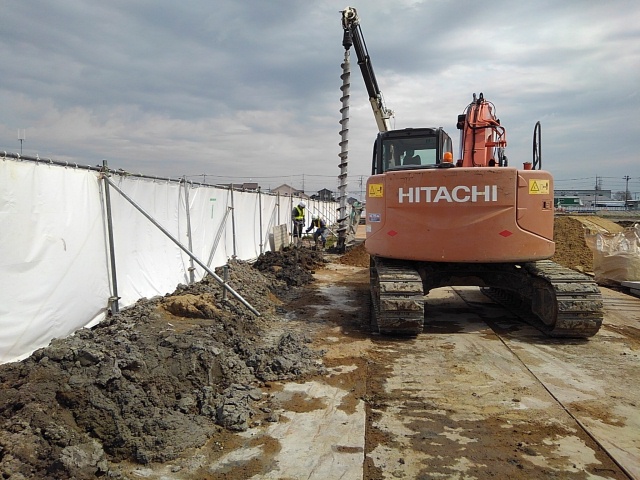

北側柱状改良状況

西棟地盤改良状況

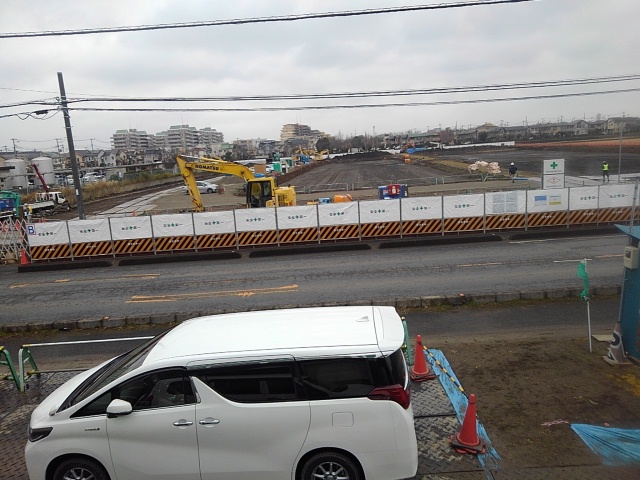

2020年2月26日
全景

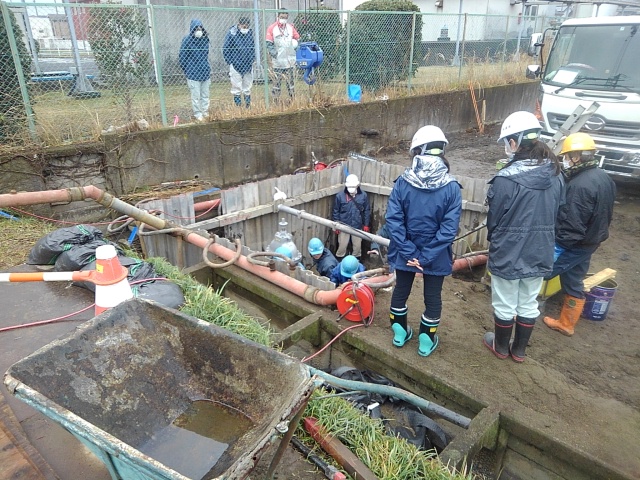

不断水バルブ設置

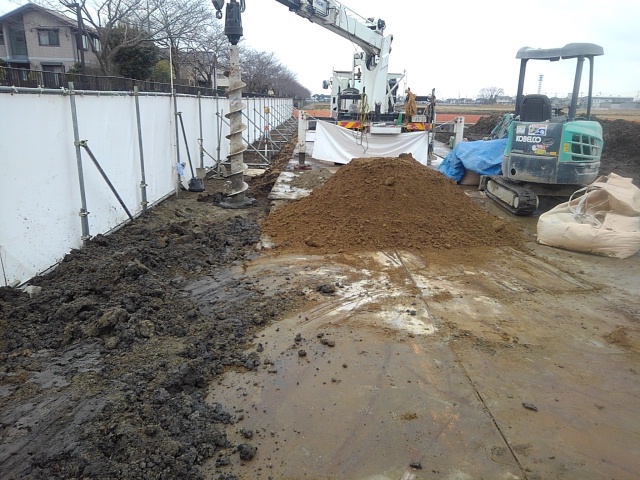

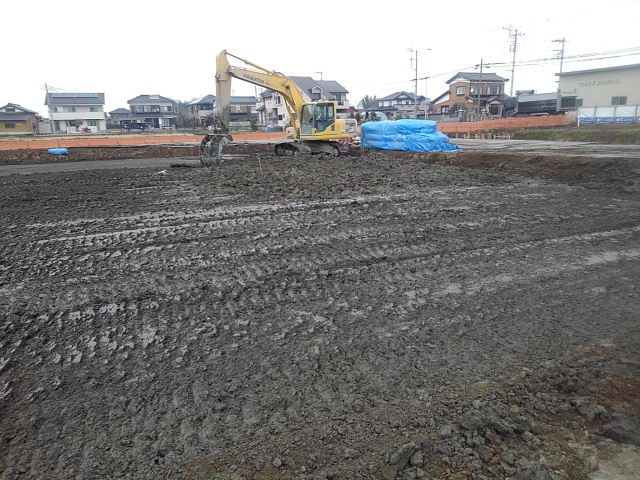

東棟地盤改良状況

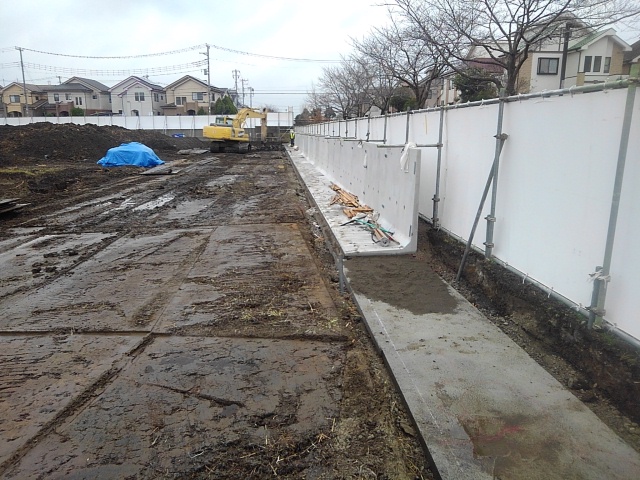

大場川側L型擁壁工事

大場川側柱状改良

地盤改良状況

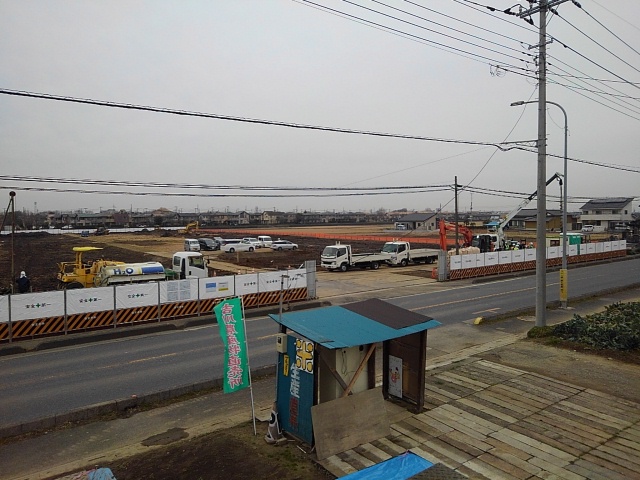

2020年1月27日
全景

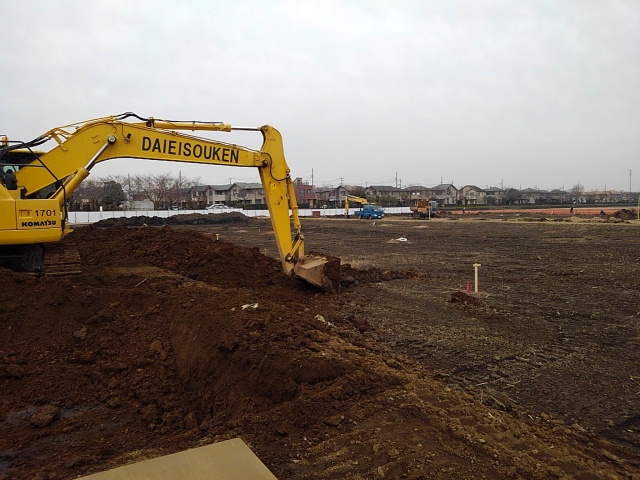

柱状改良試験

場内仮設工事

2019年12月17日

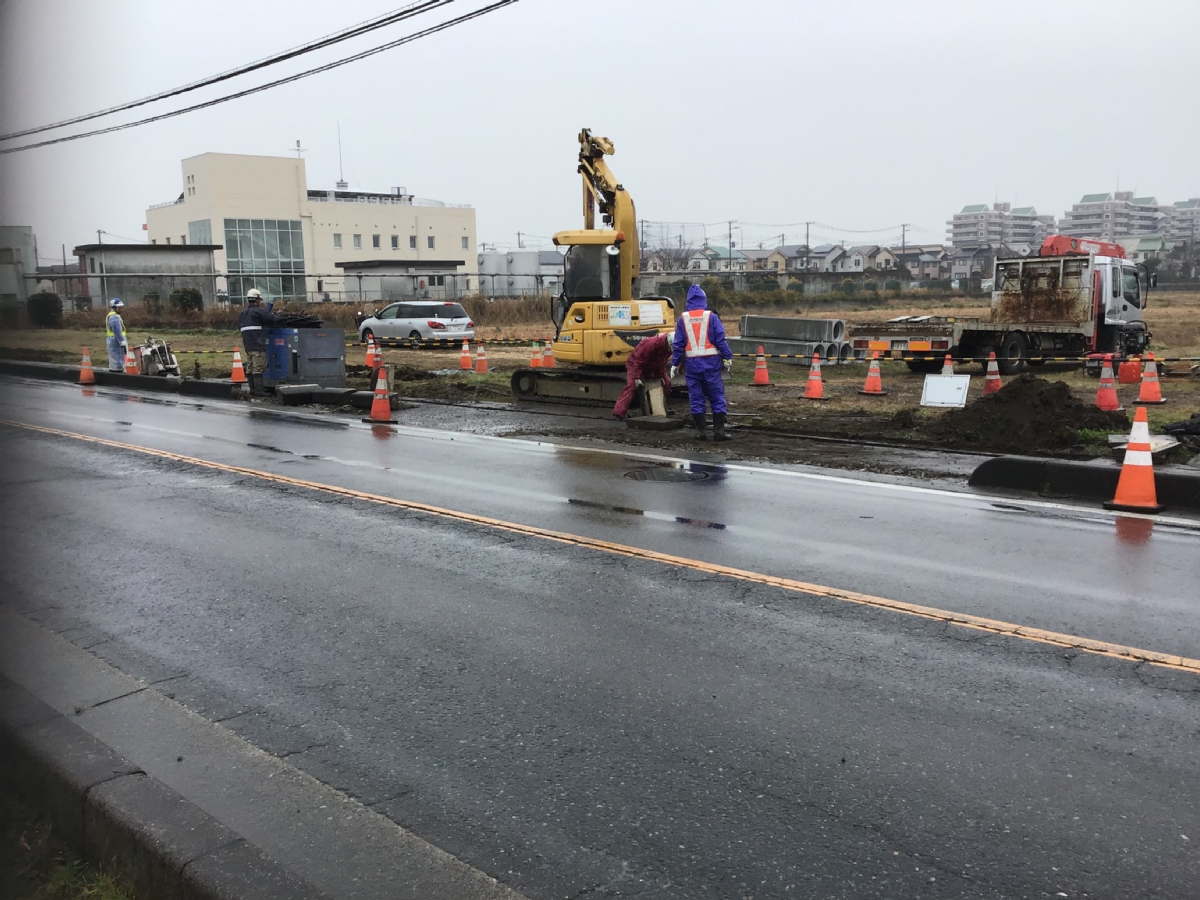

準備工事(草刈り完了)

準備工事(歩道切り下げ)
